审计动态

8号学生公寓2025年11月全过程跟踪审计

时间:2025年12月24日  点击:[]

8号学生公寓项目

施工单位:大元建业集团股份有限公司

一、完成的主要工程进度

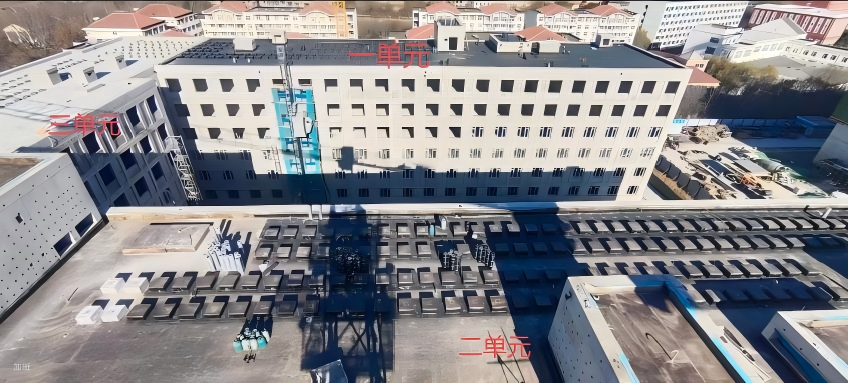

(一)现场施工完成情况俯视图


(二)本月完成工作

1、完成1层砌体墙,6层圈梁以上砌体墙,7层砌体墙。

2、完成1层、7层圈梁钢筋钢绑扎、支模板、混凝土浇筑。

3、完成1层、6-7层构造柱支模板、浇筑混凝土。

4、完成1层、7层墙体墙上水、电管线凿槽,6层圈梁以上墙体上水、电管线凿槽。

5、1层、7层墙面安装岩棉保温层。

6、6-7层清理场地内的模板及脚手架。

7、屋面:

(1)一单元、二单元屋面做法如下图,一、二单元均完成第 3-7 项 4+3 厚SBS防水层及找平层以下各道工序,正在做第3项4+3厚SBS防水层(一单元完成一层3mm厚SBS防水、二单元完成刷冷底子油一道),剩余第 1-2项20厚水泥砂浆隔离层、50厚C20细石混凝土面层未施工。

(2)三单元屋面做法如下图,完成3-7项30厚C20细石混凝土找平层及以下各道工序,还剩余8-10项4+3厚SBS防水层、20厚砂浆隔离层、50厚C20混凝土面层未完成。

8、墙面钉钢丝网:2-4层学生居室、走廊墙面钉钢丝网。

9、墙面抹灰:完成2-4层学生居室内、2-4层走廊墙面抹灰。

10、完成窗户2-6层窗附框安装。

11、窗户安装完成2-4层窗户铝合金窗框,窗户玻璃未安装。

12、安装部分:

(1)2-7层管开关插座接线盒、电线管安装完成。(2)1-7层管道井内给、排水立管,消防喷淋主管安装完成。

(3)电气弱电箱2-5层安装完成。

二、本月施工进度完成情况

(一)土建部分:

(1)1层、6层圈梁上、7层二次结构。

(2)1层、7层墙面安装岩棉保温层。

(3)2-4层学生居室、走廊订钢丝网。

(4)2-4层墙面抹灰。

(5)2-6层窗附框安装、2-4层断桥铝合金窗框。

(6)屋面工程完成80%。

(二)安装部分:

(1)2-7层管开关插座接线盒、电线管安装。

(2)1-7层管道井内给、排水立管,消防喷淋主管安装。

(3)电气弱电箱2-5层安装。
