8号学生公寓2025年10月全过程跟踪审计

时间:2025年12月24日  点击:[]

8号学生公寓项目

施工单位:大元建业集团股份有限公司

一、完成的主要工程进度

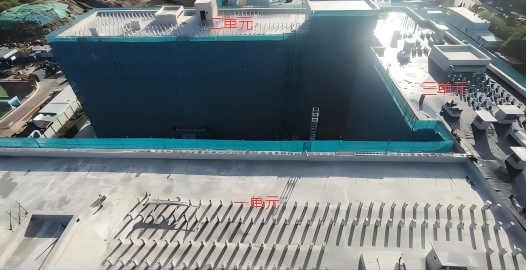

(一)现场施工完成情况俯视图


(二)本月完成工作

1、6-7 层二次结构植筋完成。

2、5-7 层有水房间砌体墙下浇筑钢筋混凝土防水反坎。

3、完成 2-4 层圈梁以上砌体墙,5 层砌体墙,6 层圈梁下砌体墙。

4、4-6 层圈梁钢筋钢绑扎、支模板完成,3-6 层圈梁混凝土 浇筑完成。

5、5-7 层构造柱钢筋完成,3-5 层构造柱支模板、浇筑混凝 土完成。

6、3-5 层墙体水、电管线凿槽完成,6 层圈梁以下墙体水、 电管线凿槽完成。

7、6 层墙面安装岩棉保温层。

8、6-7 层模板拆除,正在清理场地内的模板及脚手架。

9、屋面浇筑混凝土垫层,三单元刷 1.5mm 厚聚氨酯防水涂料。

10、安装部分:

(1)2-5 层砌体墙内暗装水、电管。

(2)7 层竖井内镀锌钢板排风、排烟管道安装完成。

(3)首层地面埋地管道。

二、本月施工进度完成情况

(一)二次结构部分:

(1)6-7 层二次结构植筋。

(2)5-7 层有水房间砌体墙下浇筑钢筋混凝土防水反坎。

(3)2-4 层圈梁以上砌体墙,5 层砌体墙,6 层圈梁下砌体墙。

(4)4-6 层圈梁钢筋钢绑扎、支模板,3-6 层圈梁混凝土浇筑。

(5)5-7 层构造柱钢筋,3-5 层构造柱支模板、浇筑混凝土。

(6)3-5 层墙体水、电管线凿槽完成,6 层圈梁以下墙体水、电管线凿槽。

(7)6 层墙面安装岩棉保温层。

(8)6-7 层模板拆除、清理垃圾。

(9)屋面浇筑混凝土垫层,三单元 1.5 厚聚氨酯防水涂料。

(二)安装部分:

(1)2-5 层砌体墙内暗装水、电管。

(2)7 层竖井内镀锌钢板排风、排烟管道安装。

(3)首层地面埋地管道。
