9号学生公寓项目
施工单位:中建三局集团有限公司
施工进度:
(一)降水井设计共35眼,采用φ400无沙混凝土滤管,其中:15米深12眼,12米深23眼;已施工完成31眼(12米深21眼,15米10眼),已完成89%。

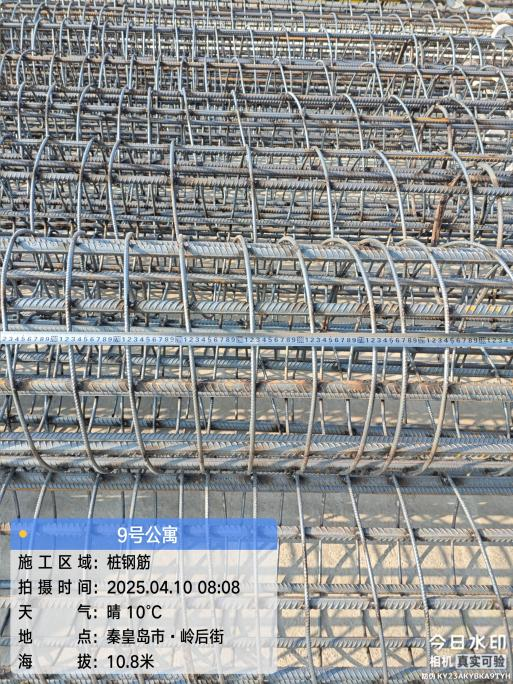

(二)南北两侧支护桩设计共39根,桩径φ600,长度15米18根,长度12米21根,共计522米,已全部完成100%。

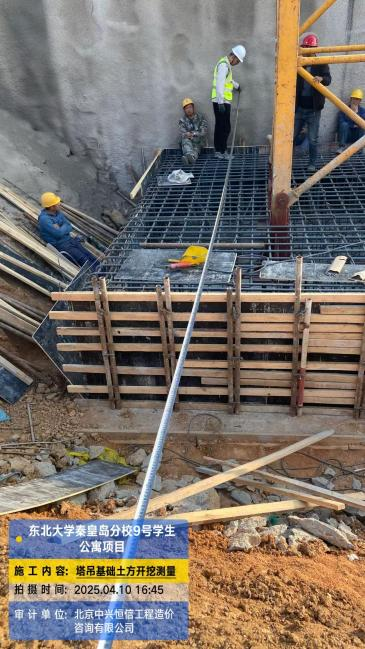

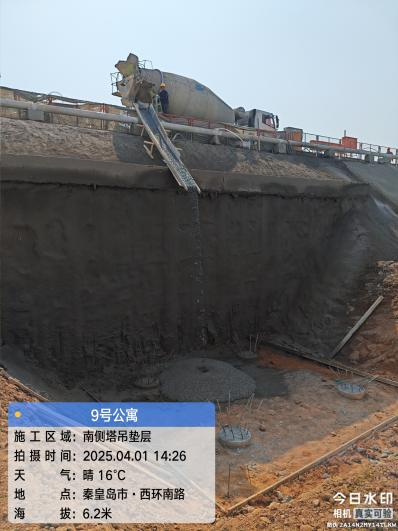

(三)南北塔吊基础桩方案设计为8根(每个基础4根),有效桩长为10米,共计80米,已全部完成100%。
(四)基础采用大开挖方式进行开挖,土方从3月5日开挖,至3月28日开挖至设计标高-6.1米,4月25日至4月28日开挖至设计标高-7.1m和-9m。(筏板顶标高分别为-6.1m、-7.1m和-9m)。

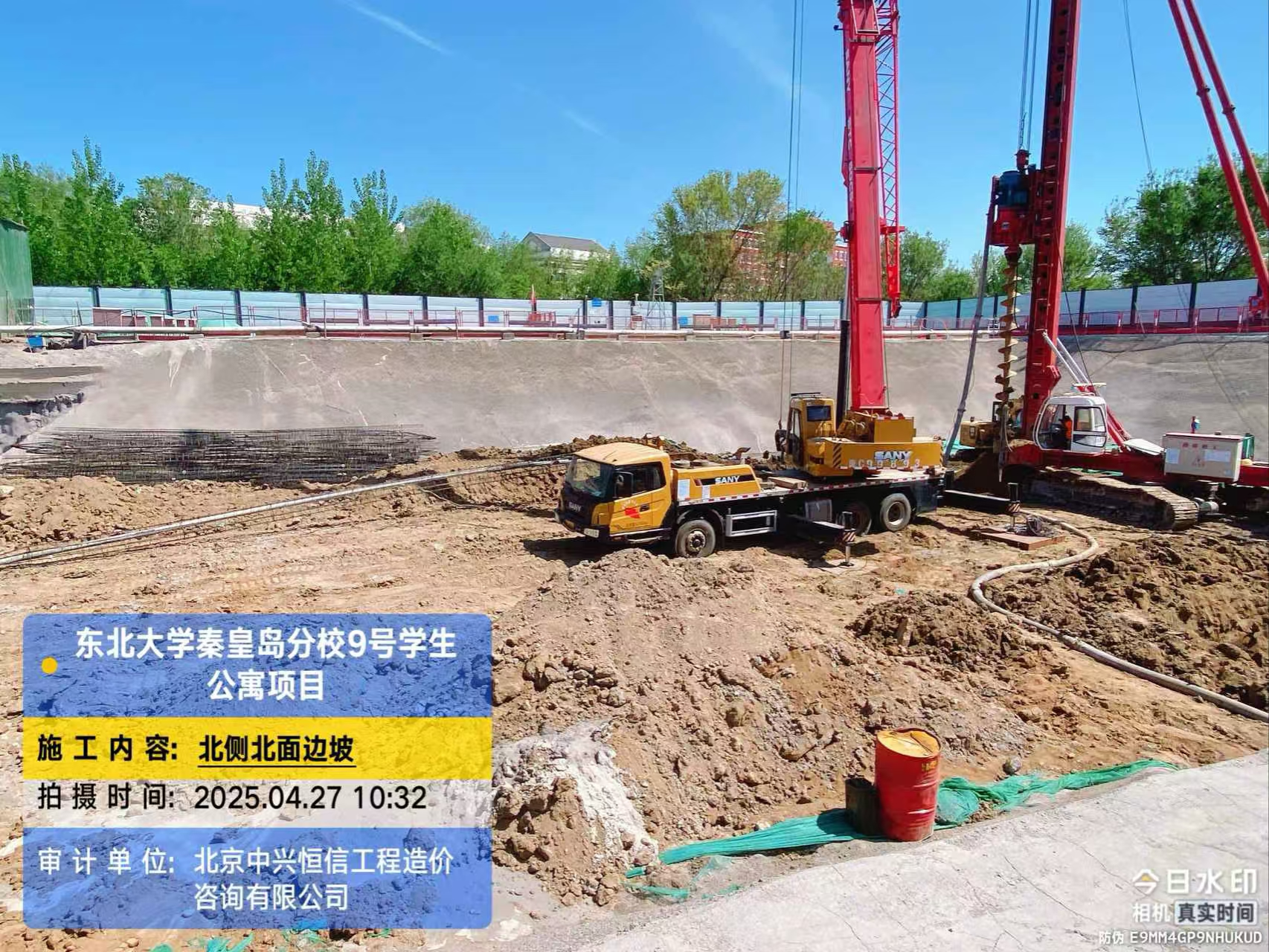

(五)基坑边坡支护采用C20混凝土支护,已完成95%。
(六)塔吊基础2座,已全部完成100%。桩基设计520根,已施工252根。
