8号学生公寓项目
施工单位:大元建业集团股份有限公司
施工进度:

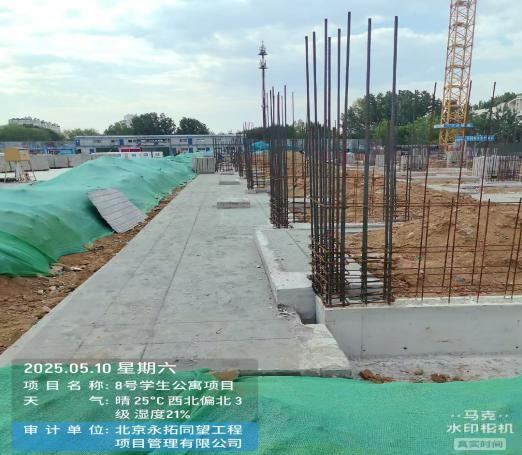

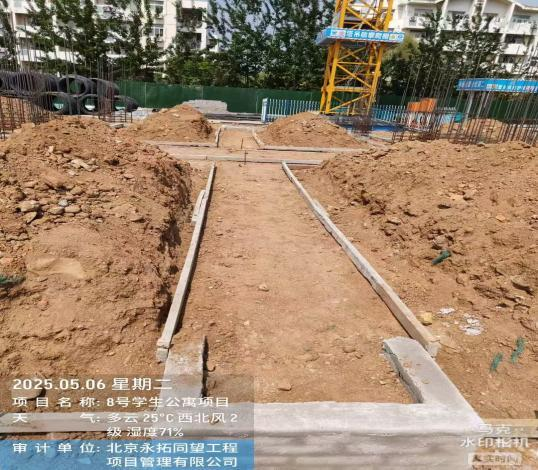

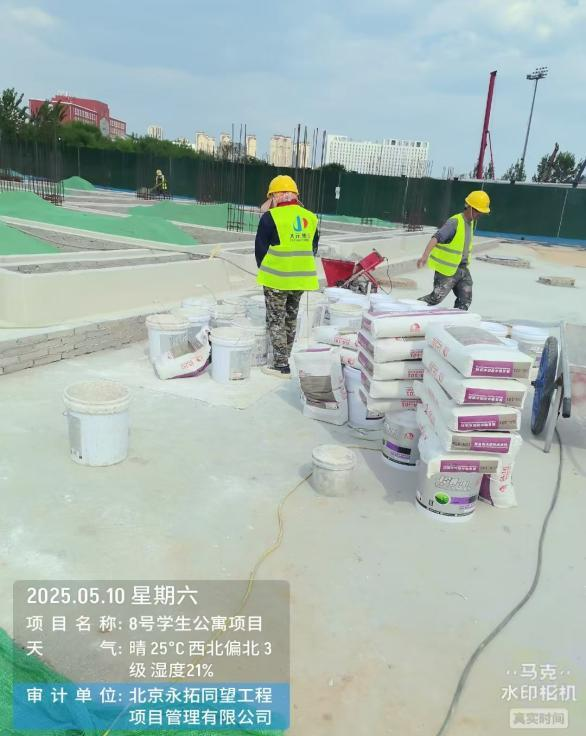

(一)完成1单元基础梁下挡土墙、基础梁垫层、基础梁砖胎膜、砖胎膜抹灰、防水、防水保护层抹灰、基础梁保温、基础梁浇筑、房心回填土。

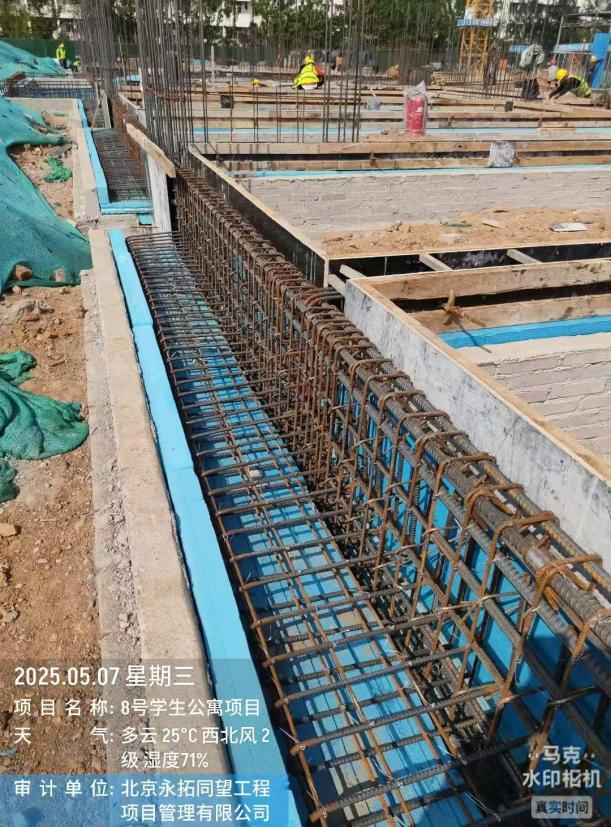

(二)完成2单元基础梁垫层、基础梁砖胎膜、砖胎膜抹灰、防水、防水保护层抹灰、基础梁保温、基础梁浇筑、房心回填土、首层剪力墙钢筋绑扎、首层剪力墙支模板。
(三)完成3单元防水保护层抹灰、基础梁保温、基础梁浇筑、房心回填土、首层剪力墙钢筋绑扎、首层剪力墙支模板、首层屋面梁支模板、首层屋面板支模板。
(四)施工单位在外墙外侧脚手架搭设范围内机械挖土方、平整场地、浇筑混凝土做地面硬化,2单元、3单元脚手架搭设范围内地面标高与室外地坪高差处砌筑 240 厚砖挡土墙。
本月完成投资额 886,603.00 元。
