审计动态

8号学生公寓全过程跟踪审计(截至2025年8月29日)

时间:2025年09月03日  点击:[]

8号学生公寓项目

施工单位:大元建业集团股份有限公司

一、完成的主要工程进度

(一)地上土建实体项目完成情况

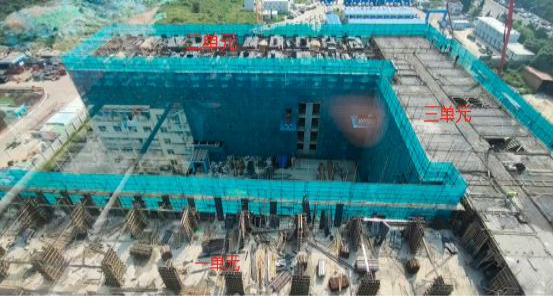

1、整体完成情况:主体结构共 7 层,1-5 层主体结构完成,6 层主体结构完成60%,预计9月底主体结构封顶。

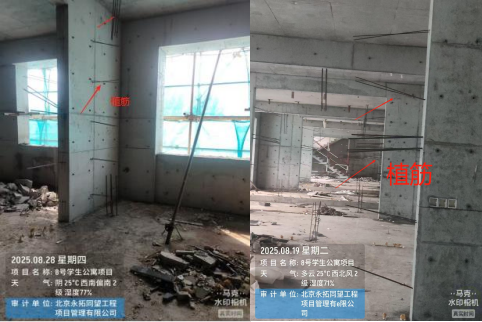

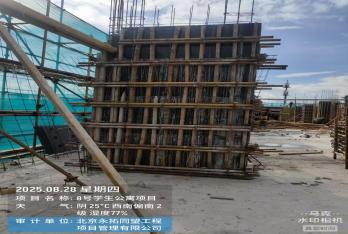

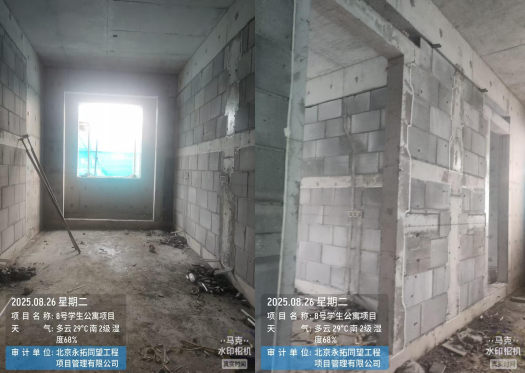

2、一单元6层完成情况:剪力墙内墙钢筋绑扎、支模板。


3、二单元6层完成情况:剪力墙钢筋绑扎、模板,外墙保温板安装,梁钢筋绑扎,屋面支模板完成。

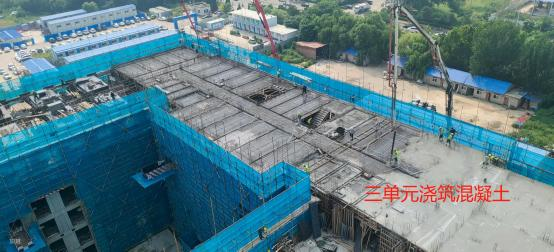

4、三单元6层主体结构全部完成。


5、完成首层样板间墙体砌筑、圈梁、构造柱。


6、1-4 层模板拆除完成,正在清理场地内的模板及脚手架。

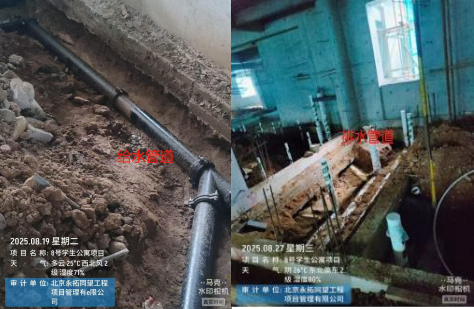

7、首层挖管道沟,安装给排水管道,其中排水管道安装完成,给水管道正在施工中。


8、1-2 层内墙面做二次结构的植筋。


9、电梯口、窗、管道井边缘做防护措施。


(二)安装项目完成情况

1、基础接地、管线预埋。

2、1-6 层防雷引下线。

3、1-6 层墙面管线预埋。

4、1-5 层屋面管线预埋,三单元 6 层屋面管线预埋。


(三)地上措施项目完成情况

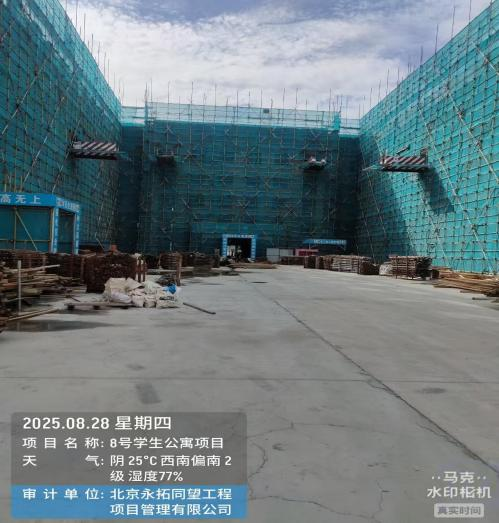

1.1-6 层外墙脚手架搭设完成。


二、项目整体付款情况

本工程合同金额 91,798,781.18 元,预付款金额21,111,695.29 元,已付安措费 4,149,139 元,农民工工资预储金 18,359,757 元,进度款 13,060,151.26 元,累计支付工程款总额 56,680,742.55 ,付款金额占合同价款比例 61.74%元。
