9号学生公寓项目
施工单位:中建三局集团有限公司
一、完成的主要工程进度
整体完成情况:目前约完成总工程量20%。
9号学生公寓包含地上地下两部分,地下分为B1层和夹层,地上主体结构7层,其中地下:B1层主体结构已完成,夹层D1、D3区主体结构已完成,D4区消防水池池底已浇筑完成、池壁钢筋模板已施工完成、池顶模板搭设中;地上:A1区首层顶板绑筋已完成50%,B2区顶板模板已支设完成。
(一)地下土建实体项目完成情况(地下区域划分从北向南,从西向东顺时针以后浇带为分界线分别为D1、D2、D3、D4)

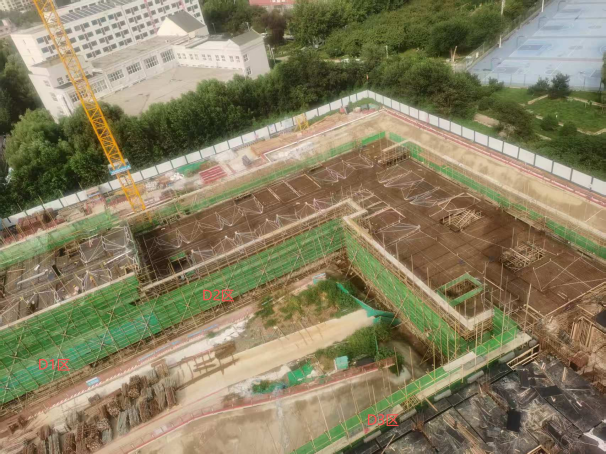

1、地下完成情况:D1-4区B1层结构施工完成、模板已拆除完成,D1、D3区夹层结构部分已完成。

2、D2区夹层墙柱钢筋绑及模板施工完成,顶板模板支设完成,梁顶钢筋绑扎已施工95%。

3、D4区夹层墙柱钢筋绑扎完成、模板施工完成,顶板模板支设完成。

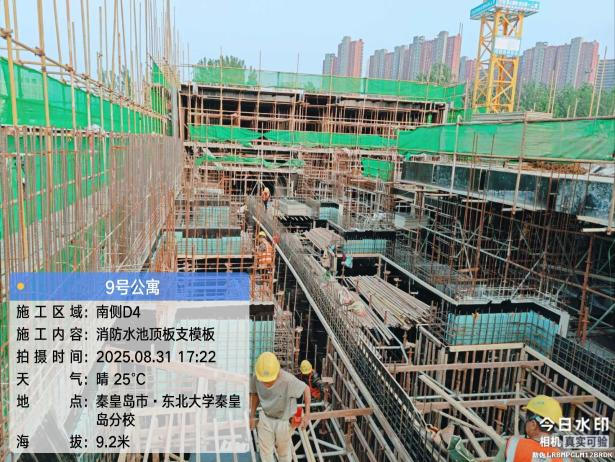

4、地下D4区消防水池底板已施工完成、池壁钢筋绑扎完成、池壁模板支设完成,池顶模板中。

(二)地上土建实体项目完成情况

1、A1区一层墙柱钢筋、模板施工完成,顶板钢筋绑扎50%,梁顶模板支设完成。

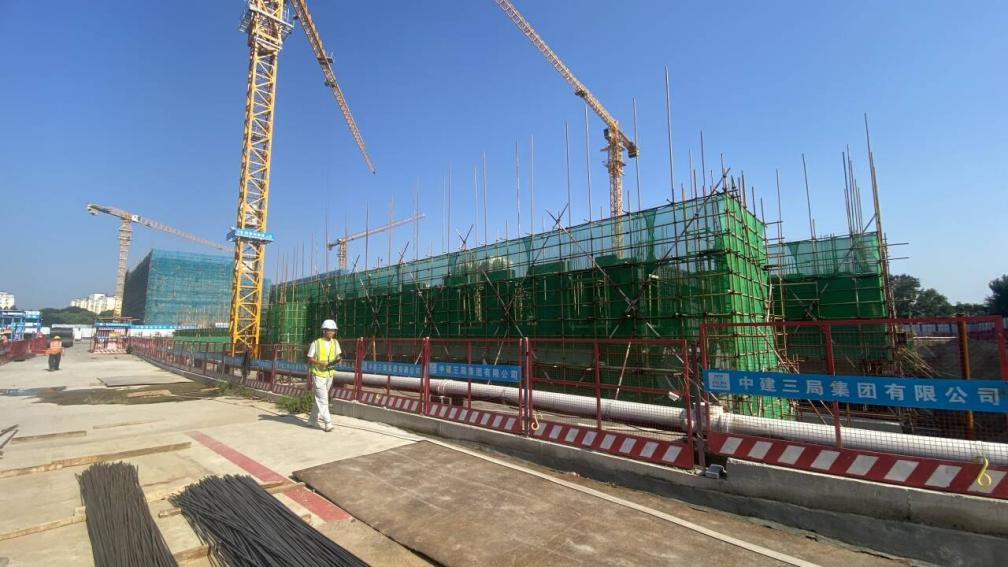

2、B2区一层墙柱钢筋、模板施工完成,梁顶模版支设完成。

(三)安装项目完成情况
1、基础接地、配管预埋完成。
2、D1、D2、D3、D4区地下B1层、夹层墙面配管预埋完成。
3、D1、D2、D3区夹层顶配管预埋完成,D4区地下B1层顶配管预埋完成。
4、给排水专业基础层、夹层预埋套管安装完成。
5、消防水专业基础层、夹层预埋套管安装完成。
6、暖通专业专业基础层、夹层预埋套管安装完成。
(四)措施项目完成情况
1、地下一层(B1)、夹层、一层外墙脚手架搭设完成。

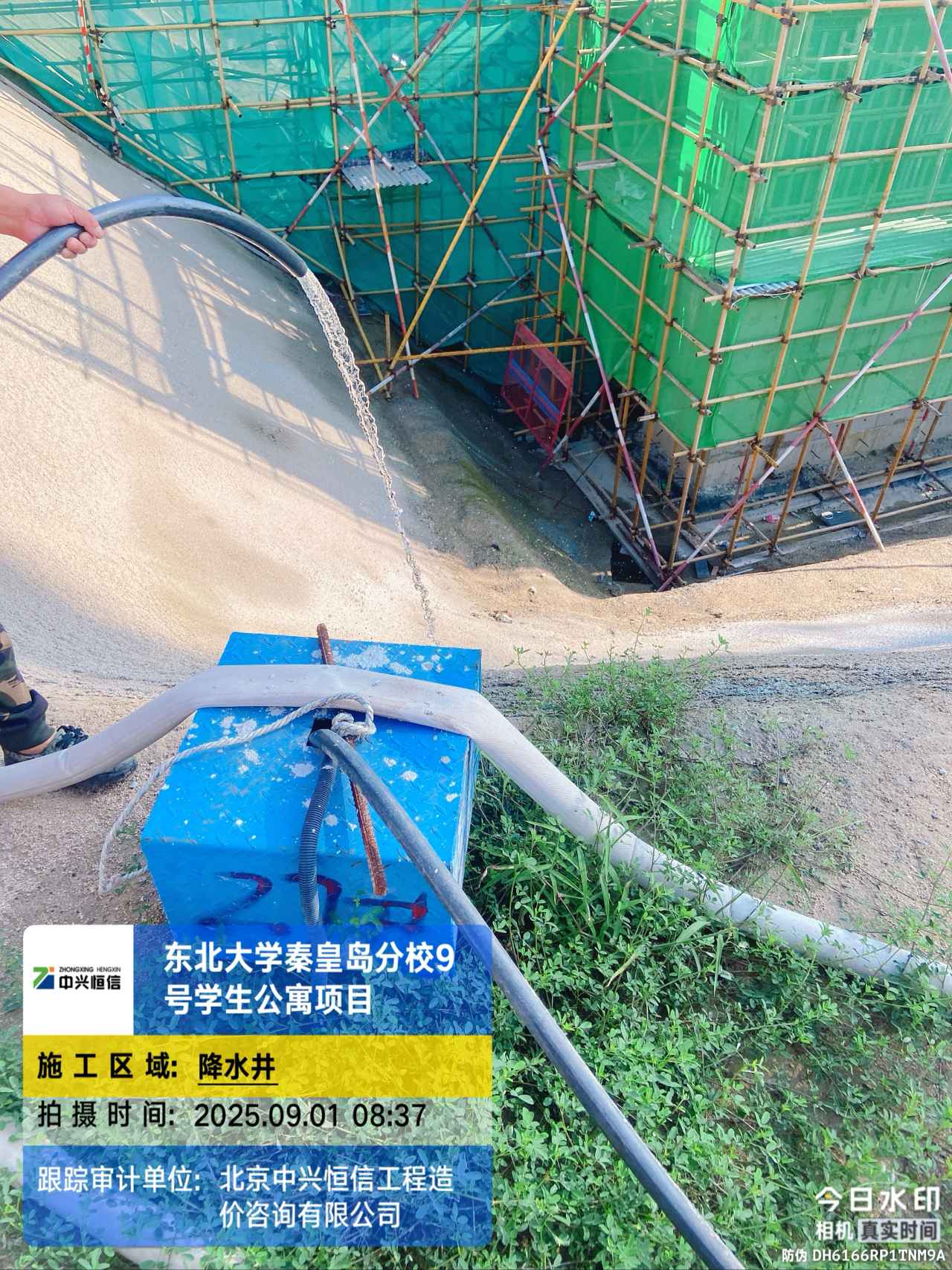

2、降水情况:共计35口降水井,已施工31口(除15#、16#(地下通道处两口井)、S1、S2井(消防水池处3口井)),目前31口井在持续降水中。

二、项目整体付款情况
本工程合同金额 125,702,961.37元,预付款金额29,138,240.34元,已付安措费2,859,112.58元,农民工工资预储金5,028,119.00 元,进度款5,969,743.39元,累计支付工程款总额 43,995,215.31元,付款金额占合同价款比例 34.20%元。
